STATO DELLE OPERE NELL’AREA DI PORTAVECCHIA
11 AGOSTO 2025.
Cattedrale Laica del Pescatore
Opera completata, pagata, inutilizzata.
Casa del Mare
Opera completata, pagata, inutilizzata.

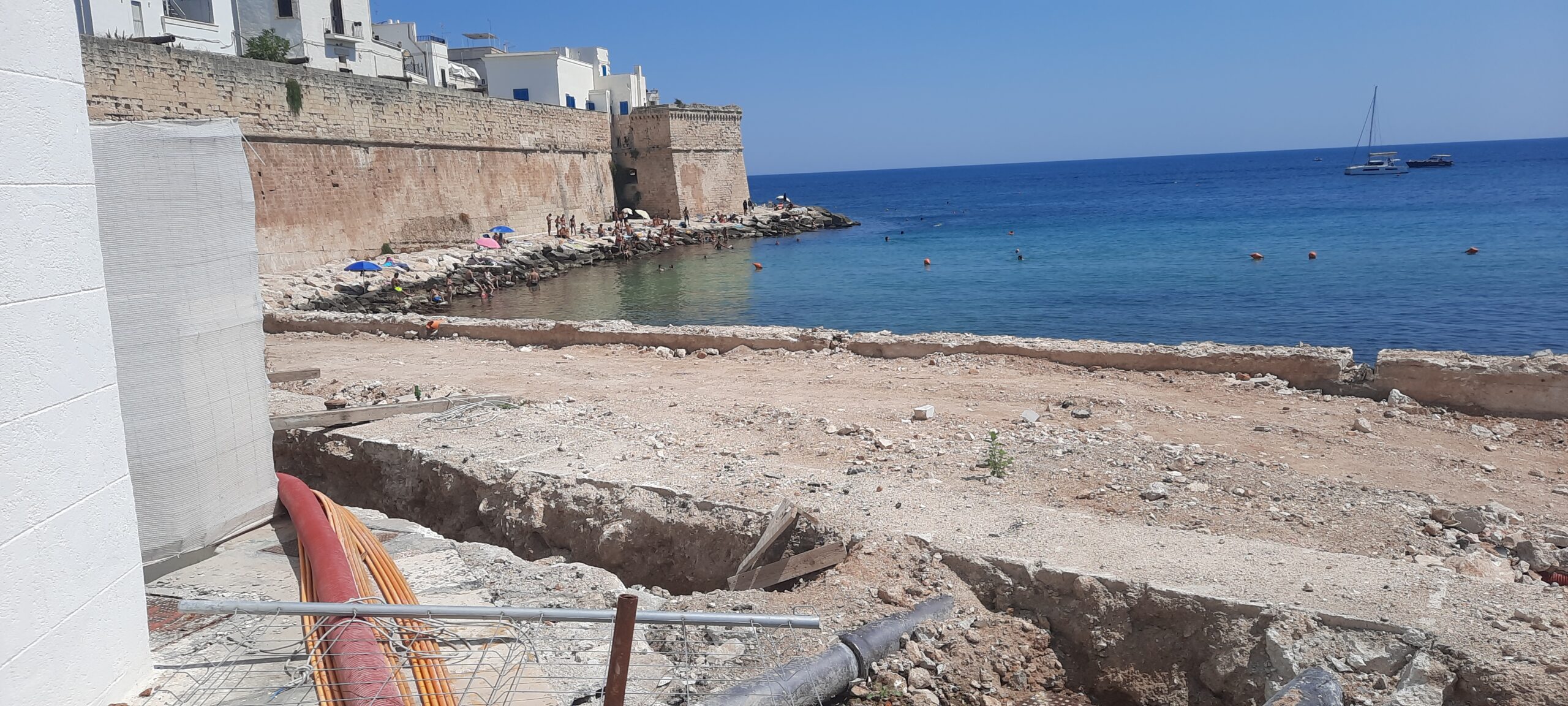

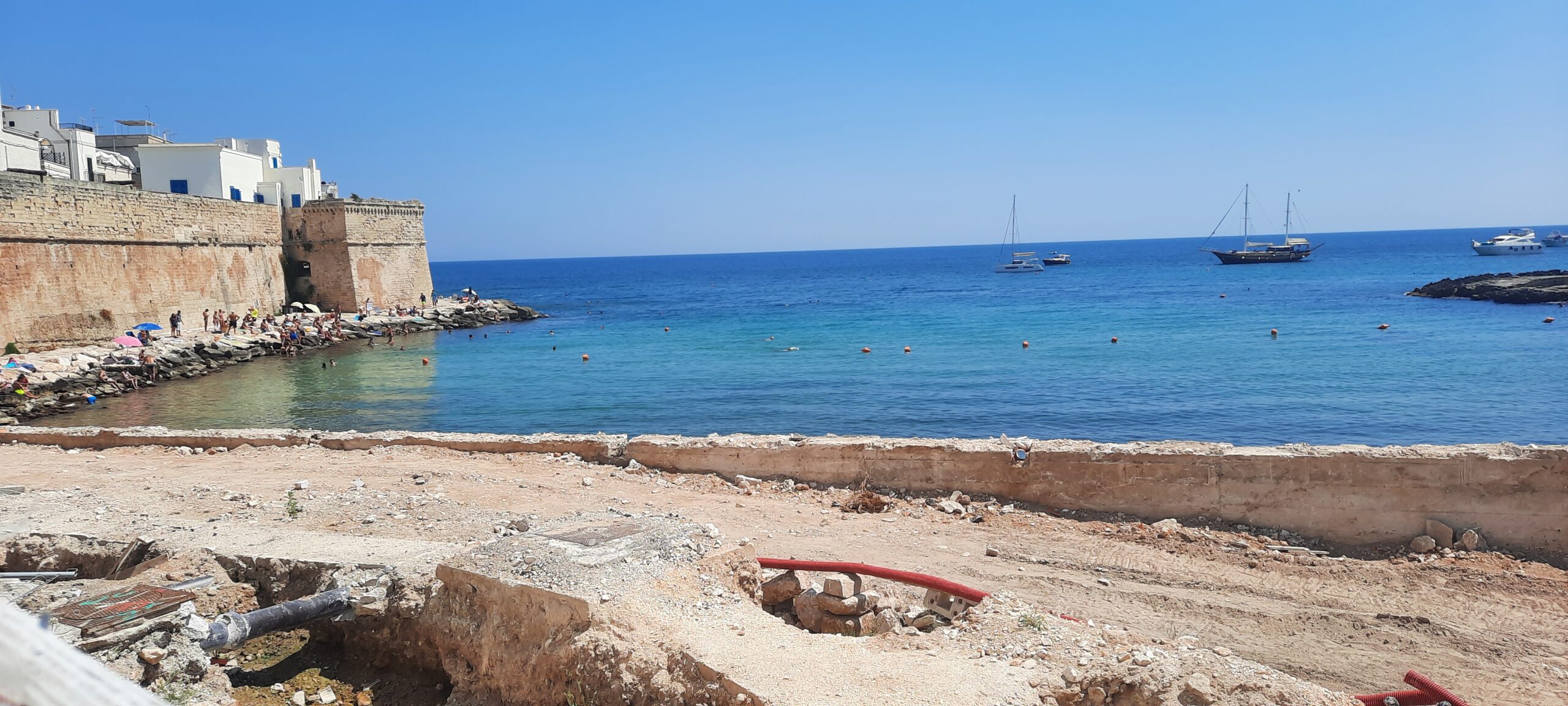

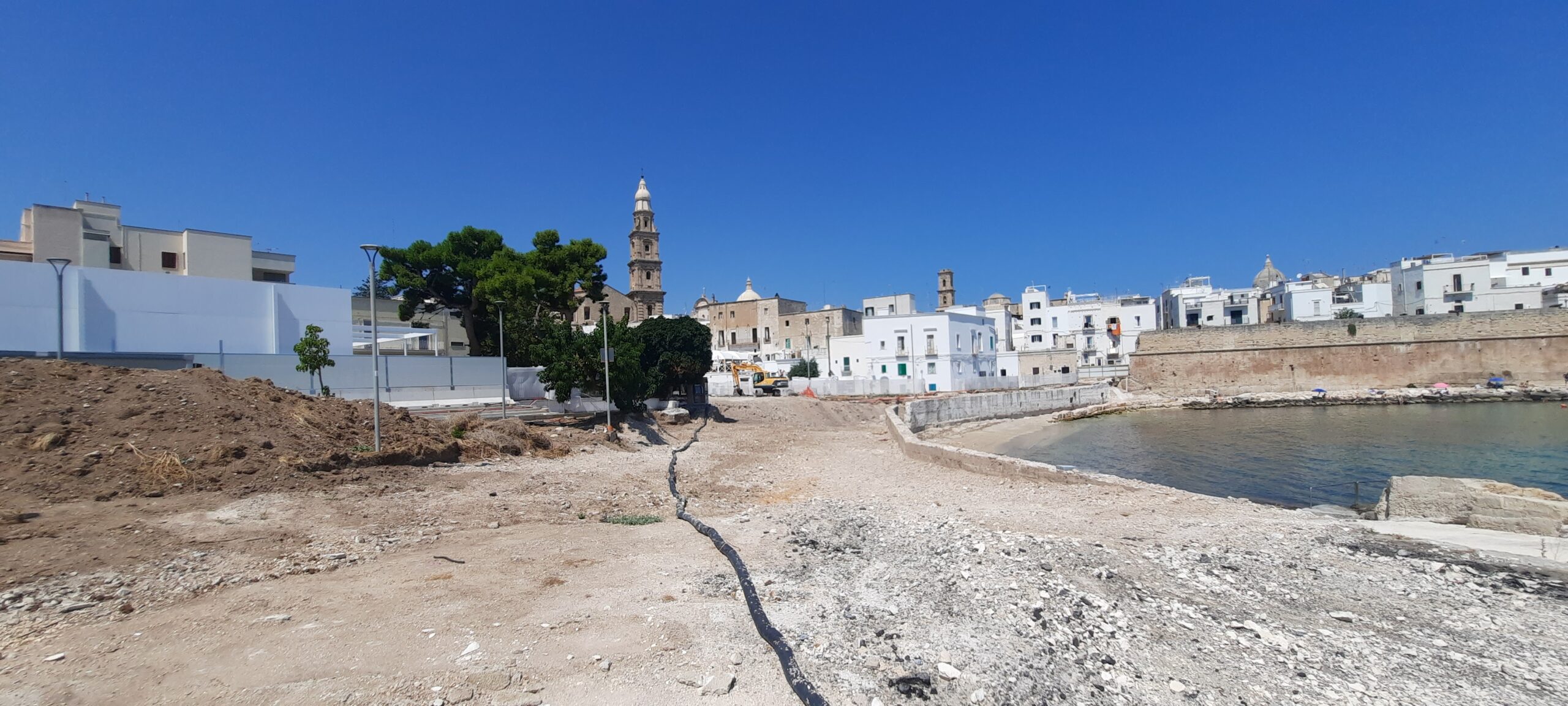

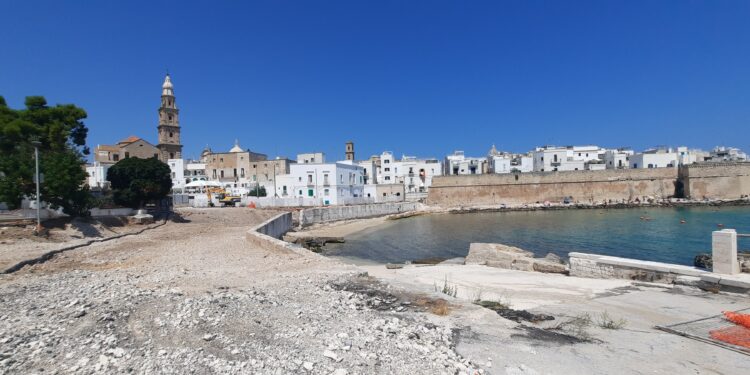

Cala Portavecchia.

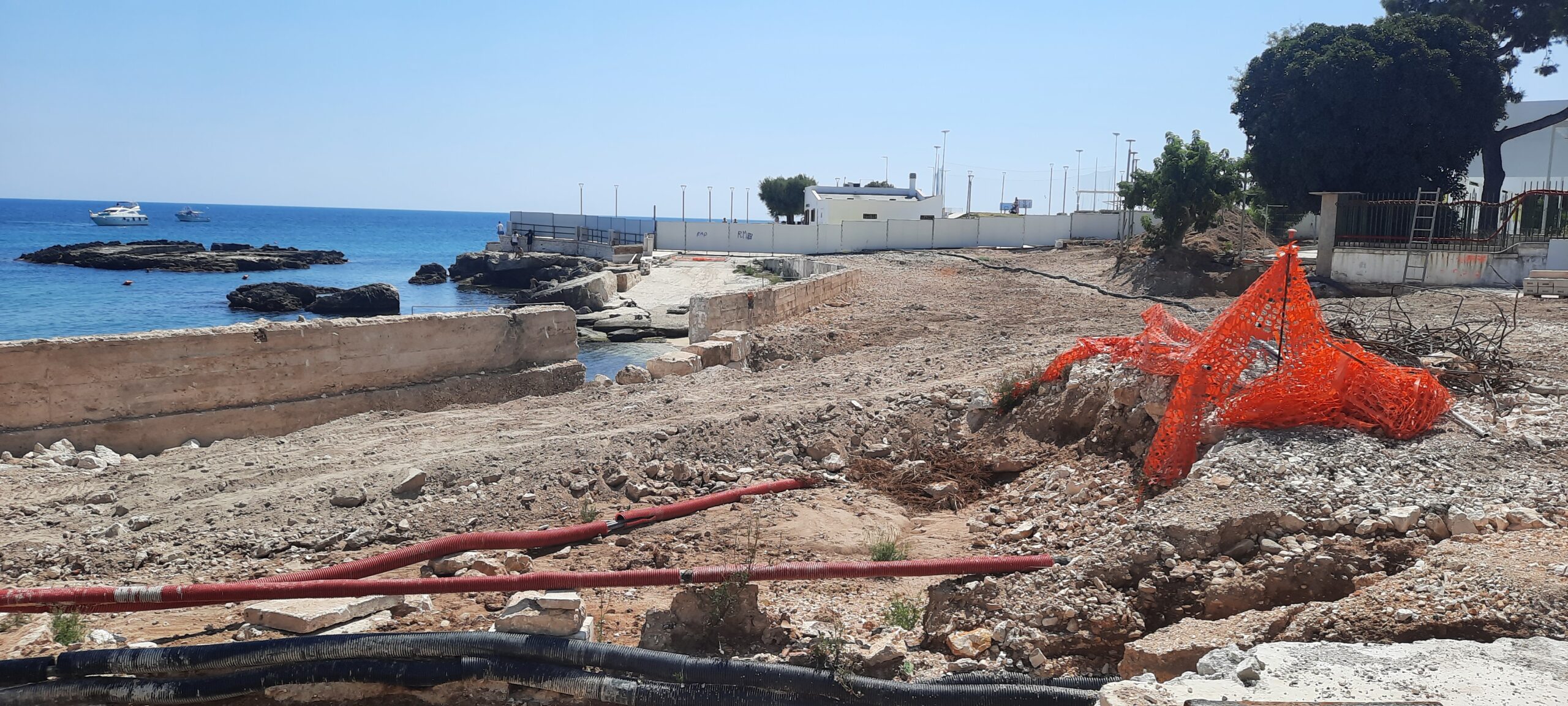

Lavori in corso, necessità di una variante per progetto sbagliato, che non ha tenuto conto degli studi eseguiti nel 2018, con un ulteriore costo di 700.000 euro, che si aggiungono ai 2.800.000 di euro dei lavori già appaltati.
Variante con frangiflutti e conservazione del muro, balconata e arenile, come richiesto nell’esposto del prof. Stefano Carbonara. I lavori saranno consegnati, pena sanzioni e rimborsi degli importi ricevuti, entro il 30 marzo 2026, in quanto opere finanziate con fondi europei del PNRR.

TABELLONI ESPOSTI SULLA RECINZIONE DI PORTAVECCHIA

TABELLA DEI LAVORI APPALTATI AL CONSORZIO DI ROMA

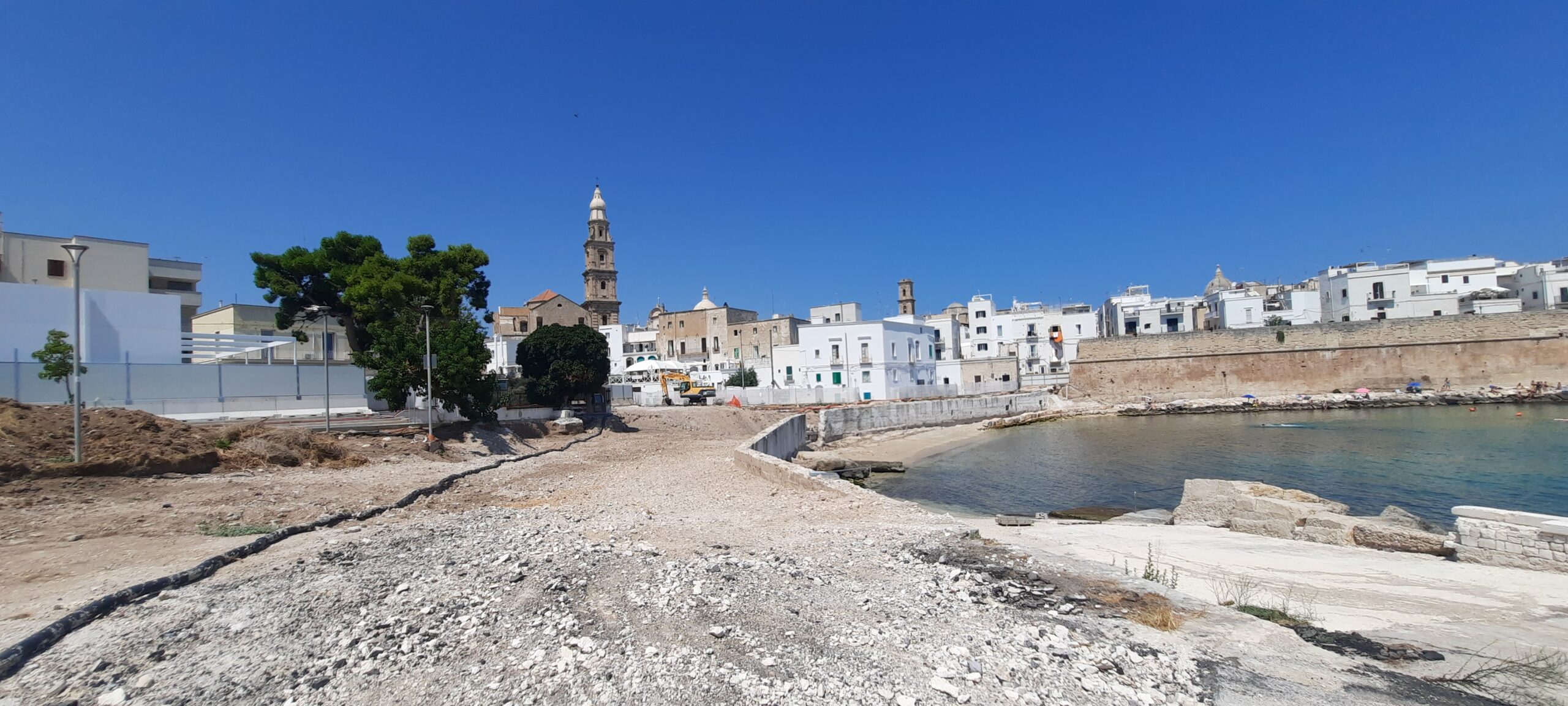

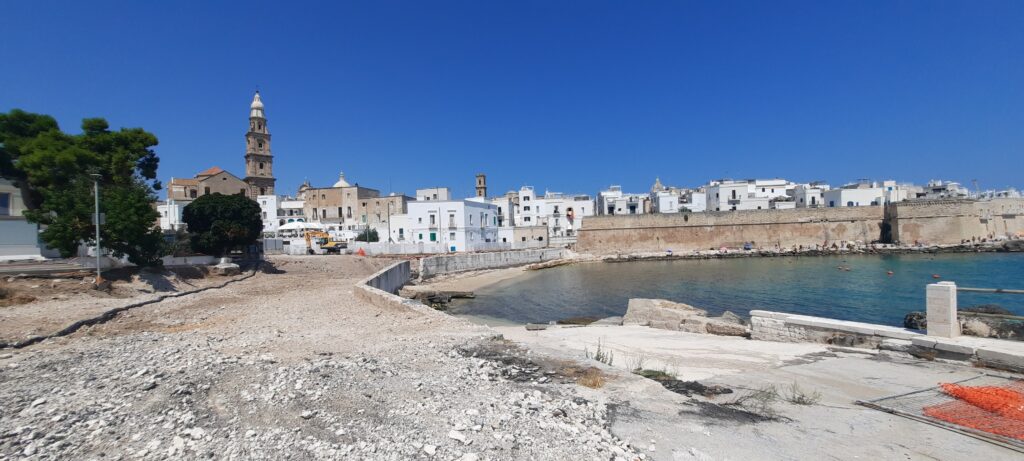

LARGO PORTAVECCHIA E INGRESSO CON CANCELLO CHIUSO AL FOSSATO S. MATTEO L’ARENA.
FAZZOLETTO DI VERDE CON ALBERI DI PINO DECAPITATI E IN PARTE SOPRAVVISSUTI.
